学院新校区建设工作简报(第3期)

发布时间:2024-06-05阅读数:

新葡的京集团4321新校区建设工作简报

3

( 新校区建设办公室 2024年4月-5月)



学院新校区一期工程高效推进

夏日施工忙,奋进正当时。初夏之际,新校区一期工程施工现场如火如荼,各参建单位紧跟施工计划,抢抓施工黄金期,现将4月、5月施工进度简报如下:

一、党委书记雷承锋多次视察新校区一期工程项目建设工作

为全面统筹建设具有中国职业教育特色的优美智慧校园,加快推进新校区各项工作。4月9日,学院党委书记雷承锋、新校区总体规划设计方案总设计师华南理工大学建筑设计研究院冒亚龙及相关人员赴新校区一期建设项目工地视察建设工作,详细了解工程进度,并对进度管理、质量控制、安全施工等方面提出了指导意见。

4月11日,雷承锋前往太原生态绿谷农垦发展有限公司针对园林植物种类开展实地调研。

4月13日下午,雷承锋以“不发通知、不打招呼、不听汇报、不用陪同接待,直奔基层、直插现场”的“四不两直”方式深入学院新校区项目建设工地,听真话、摸真情、取真经、求真知,对新校区园林景观设计和一期建设项目再次进行了全面细致的实地调研。

5月6日,雷承锋赴新葡京官网新校区参加一期工程师生食堂建设项目封顶仪式。仪式正式开始前,他怀着对学院未来发展的热切期待,亲自踏遍了新校区的每一寸土地,逐一参观了每一个正在建设中的楼座。参观过程中,雷承锋与现场建设人员进行了深入的交流,仔细听取了建设人员的汇报,了解了项目的各个环节以及进展情况。他强调,安全和质量是工程建设的核心,两者缺一不可。他要求每一位参与建设的人员都要时刻保持高度的责任感和敬业精神,确保工程的安全和质量都能达到最高标准。

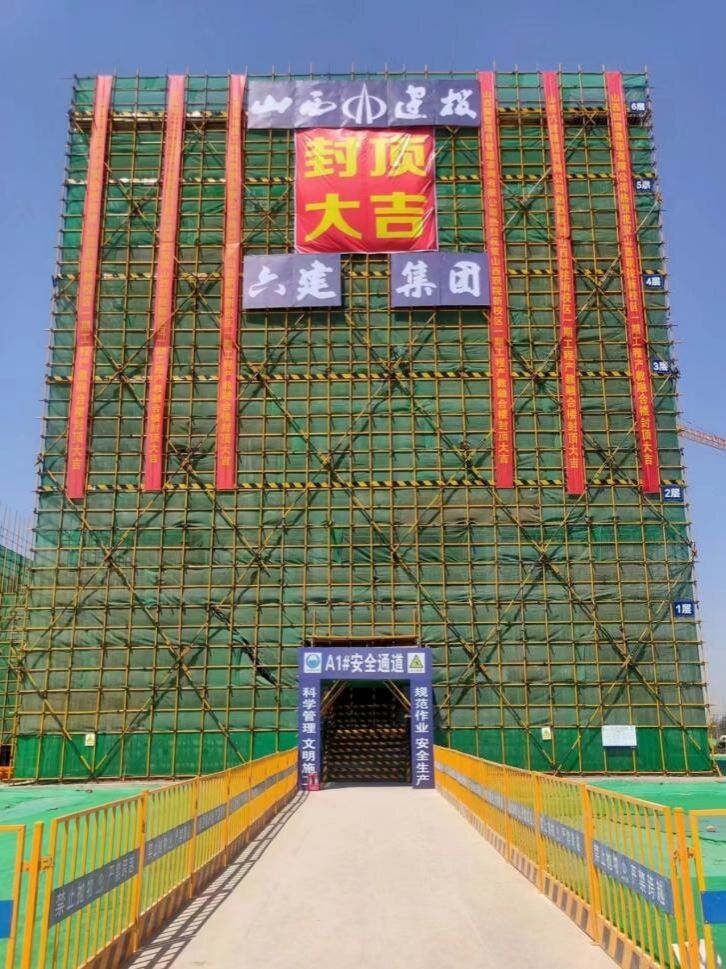

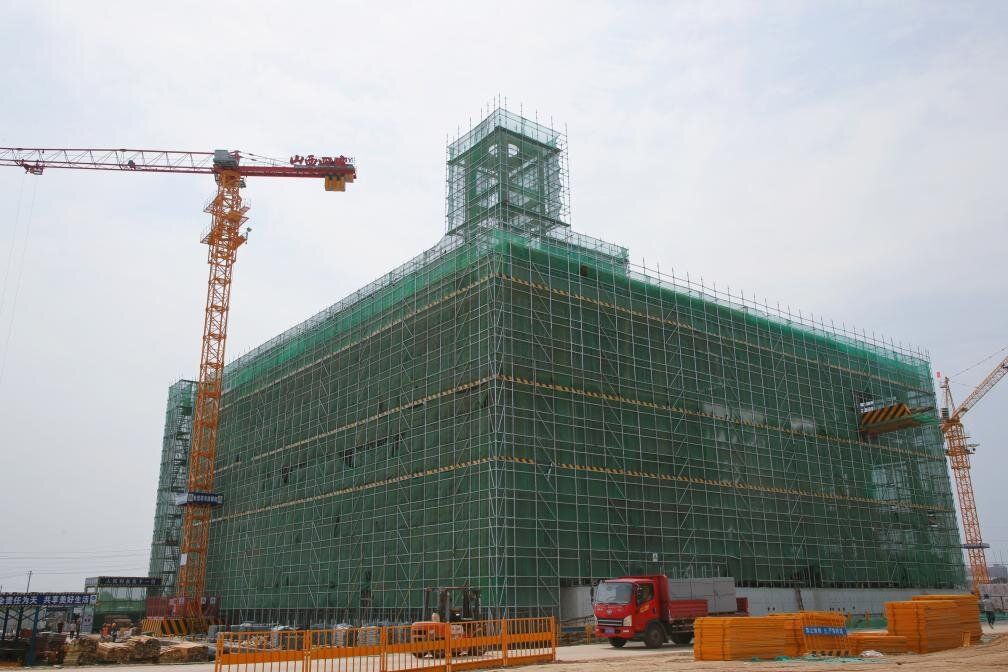

食堂与教学楼先后封顶,一期工程进入新阶段。

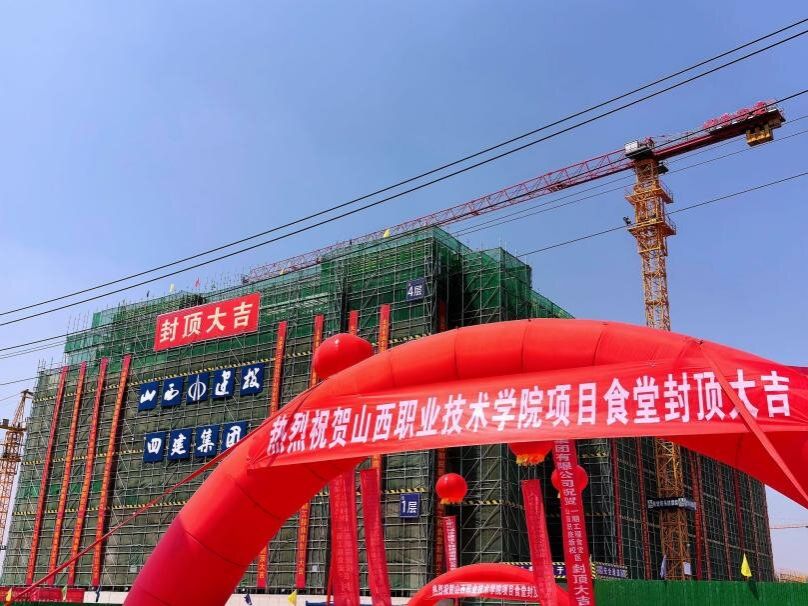

5月6日,新葡京官网于新校区隆重举行了一期工程师生食堂建设项目封顶仪式,学院全体党委委员、各党政职能部门及部分系部班子成员、新校区建设办公室全体成员、山西四建集团及新校区第一、二标段各参建单位参加了封顶仪式。

雷承锋代表全院师生向建设者表达敬意与感谢,他强调,新校区建设对学院高质量发展十分重要,是学院“三个一工程”和“三步走”战略的关键支撑,也是解决办学空间瓶颈的重要举措。他要求全体成员以更高标准、更严要求、更实作风,确保后续工程高质量完成,并以此为契机加强教育教学、学生管理、校企合作等工作,提升学院办学实力,培养更多高素质技术技能人才,为国家和民族复兴贡献力量。此次封顶标志着工程进入关键阶段,为项目后续建设注入了新动力。

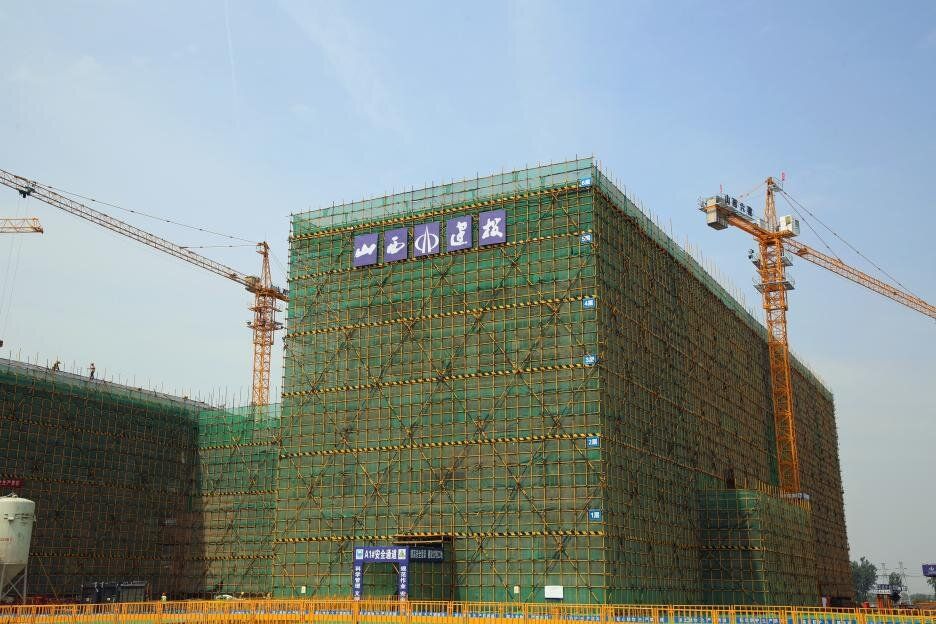

5月13日,产教融合实训楼A1#楼也成功封顶。



组织召开系列会议,统筹推进项目建设。

为加快推进项目建设,新校区建设办组织召开了以下会议:

(一)工程例会。4月2日、5月16日新校区建设办公室在施工现场分别召开了第八次和第九次工程例会,详细讨论每周施工进展与下周施工计划安排。例会针对当前施工情况提出以下要求:

1.抓节点,抢工期。

各参建单位要依据施工计划,明确施工任务,强化节点意识,优化工作流程,加强沟通协调,严格控制施工工期,确保各项任务得以有序、高效推进。

2.加强组织保障,明确岗位职责。

各参建单位应严格履行合同,按合同及投标文件配齐项目管理机构人员;明确各岗位职责,认真履行合同规定的职责与义务,依据合同、法律法规、规范标准管理工程建设;将安全、质量要求落实到人,强化事前、事中控制,加强现场过程管控,确保工程安全、文明、廉洁。

3.强化规范标准执行,确保施工安全。

各参建单位需严格遵循国家规范标准、严格执行安全管理措施,加强教育培训,坚持每日巡查制度,及时更新巡查日志;施工单位应完善自检、互检、交接检的“三检”制度,确保工程质量,消除潜在安全隐患。同时积极与设计单位保持及时沟通,深入研读图纸,严格进行施工图纸技术交底和复审工作,保证施工质量。




(二)弱电会议。4月11日、5月13日,新校区建设办公室先后组织召开了新校区一期工程弱电智能化系统会议与新葡的京集团4321职教园区新校区一期工程绿色智慧校园信息化设计会议。新葡京官网图文信息中心、后勤处、学生处、保卫处等部门负责人及太原理工大学建筑设计研究院相关人员参会。会议听取了设计院对于新校区一期工程弱电设计的介绍。会议要求,是设计院加快设计进度,基础布线要标准化,避免后期返工延误工期;二是高度重视并做好教室与学生宿舍的安防建设工作,为学生营造安全、稳定、和谐的学习和生活环境;三是学生宿舍面部识别的闸机设置要进一步加强调研,充分考虑消防通道、紧急疏散等问题,要求设计院进一步完善设计方案。



(三)专家论证会。两个月内,新校区建设办公室同施工单位先后组织了《水泵房及学生浴室深基坑工程支护设计和施工专项方案专家论证会》、《产教A区门厅高支模专项施工方案专家论证会》、等技术会议,深入科学论证施工建设方案,严格把控实施过程,力求严谨务实的工作态度,确保安全规范的执行。



(四)新校区搬迁筹备会议。5月17日和5月27日新校区建设办公室先后组织召开了关于新校区搬迁的专题讨论会议。学院各机关、各系部代表及太原理工大学建筑设计研究院相关人员参会。会上,设计院对产教融合实训楼A1#楼5层、6层预留的办公场地进行了详尽的阐述,内容包括房屋面积、走廊设置以及整体平面布局。随后,与会者围绕搬迁事宜展开热烈的讨论。会议要求各机关办公室提前规划,明确搬迁所需的人员数量和办公室面积,并交由设计院据此设计搬迁方案,以确保搬迁工作的顺利进行。

四、全面协调建设力量确保项目高质量推进。

(一)各单体施工推进情况

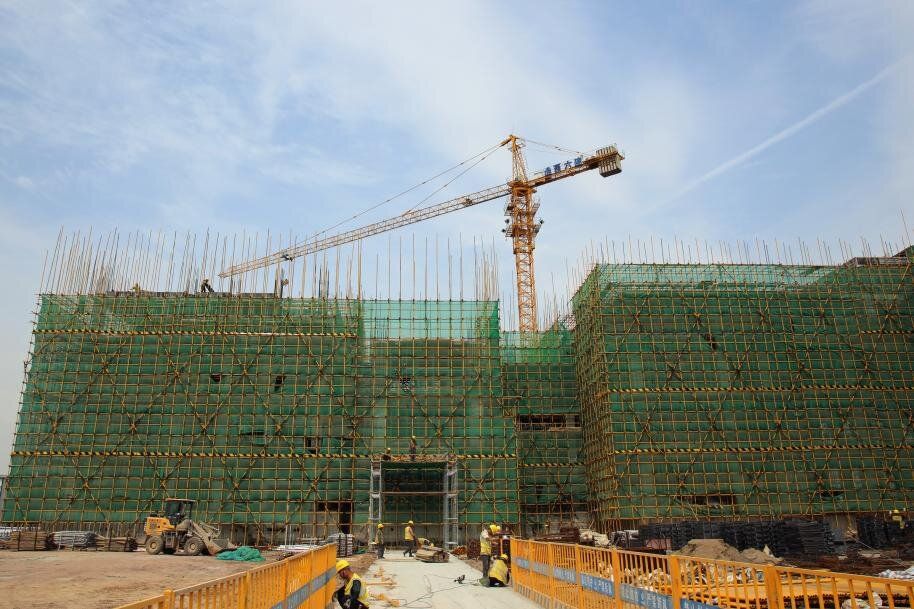

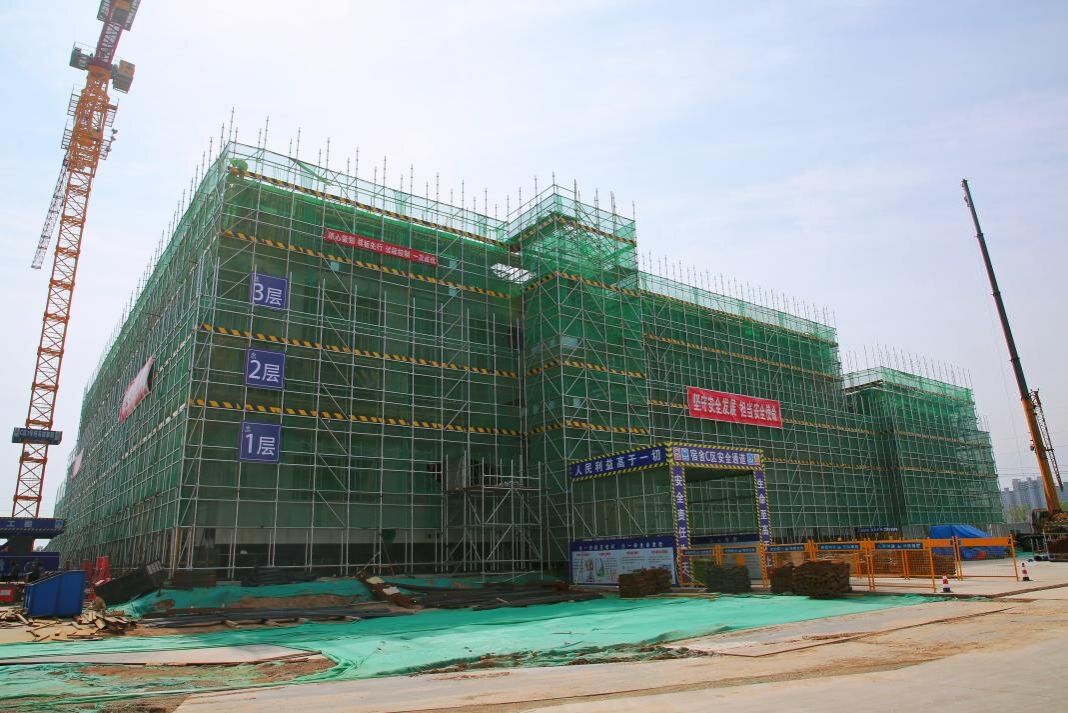

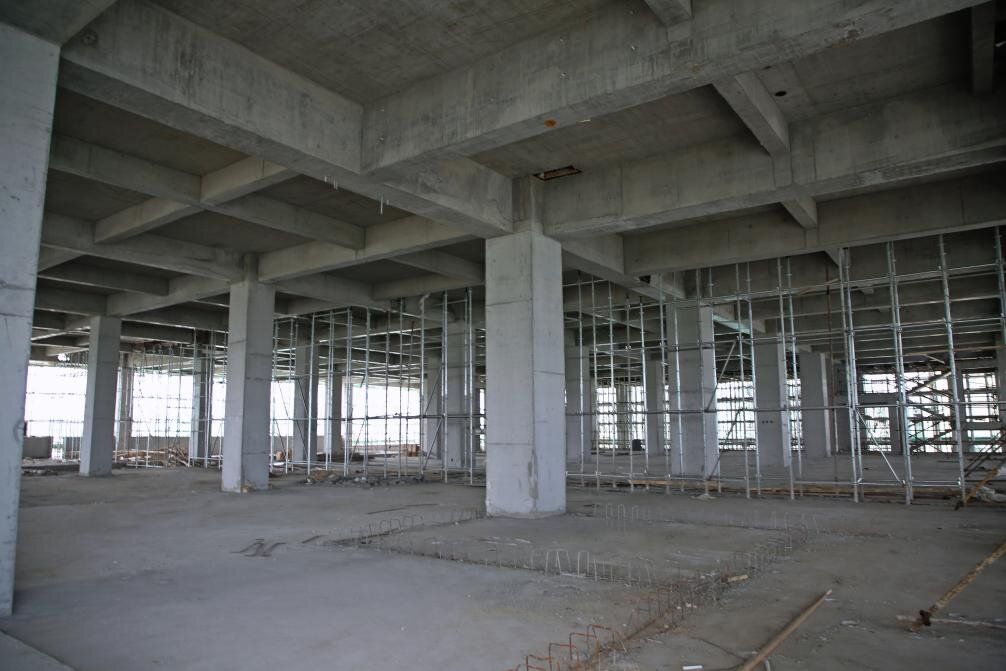

两个月以来,各单体建设进度稳步推进,截至5月31日,操场土方回填;学生浴室基础做防水;食堂二次结构一层植筋、砌砖。

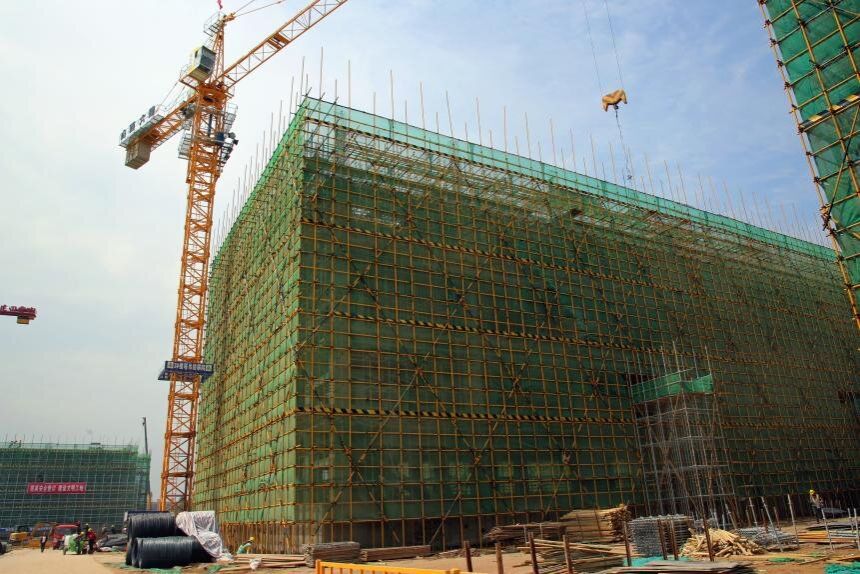

产教融合实训楼A1#楼斜屋面梁板钢筋安装,二次结构一层构造柱浇筑、三层加气块砌筑。




A2#楼二次结构二层植筋;A2-1#楼屋面放线;A2-2#楼屋面模架安装,屋面模板安装,连廊四层放线。

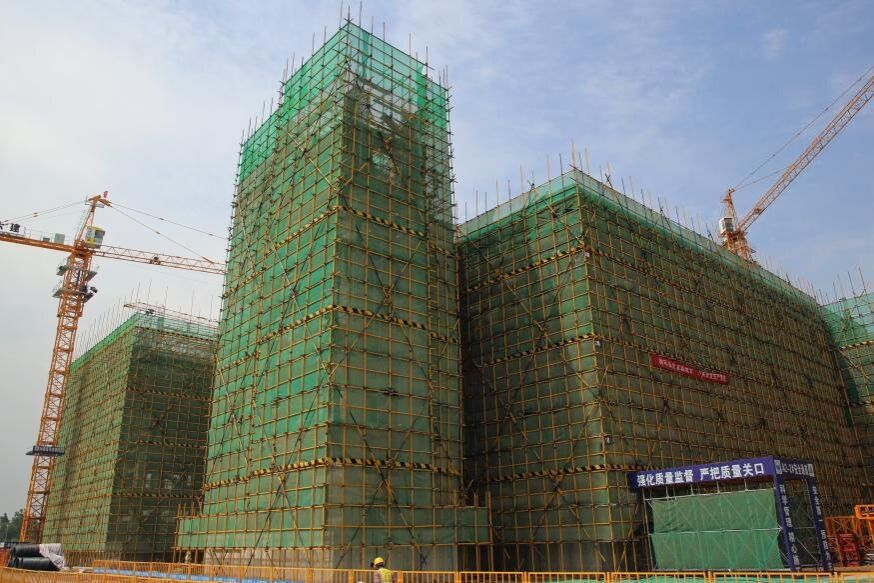

A3-2#楼五层绑扎柱子钢筋,搭设支撑架体;A3-3#楼四层板钢筋绑扎。

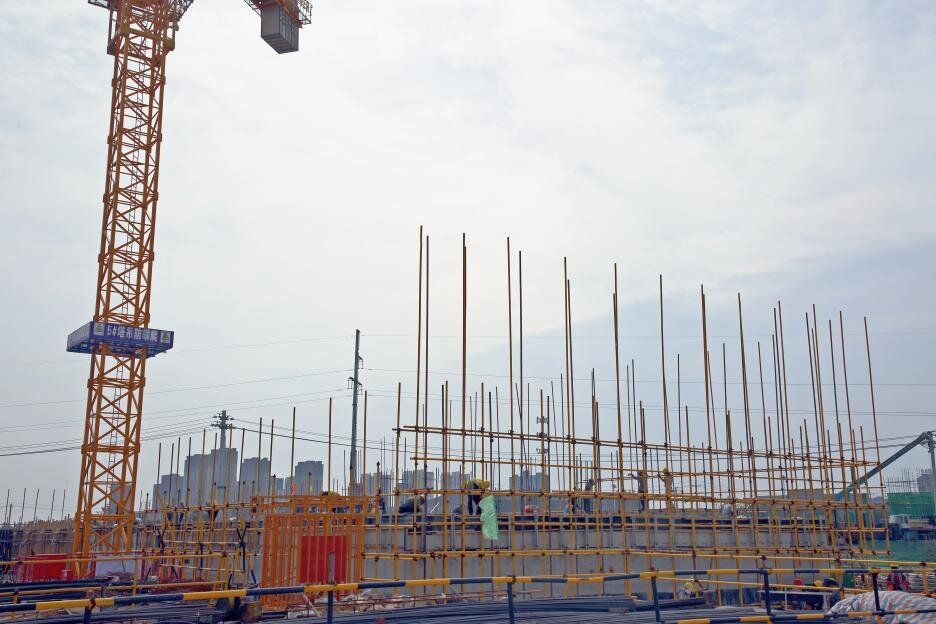

A4-2#楼四层绑扎柱子钢筋,搭设支撑架体,安装梁底模板,左、右连廊三层梁、板钢筋绑扎。



学生宿舍A区宿舍楼隔震层顶板钢筋绑扎,外架搭设。

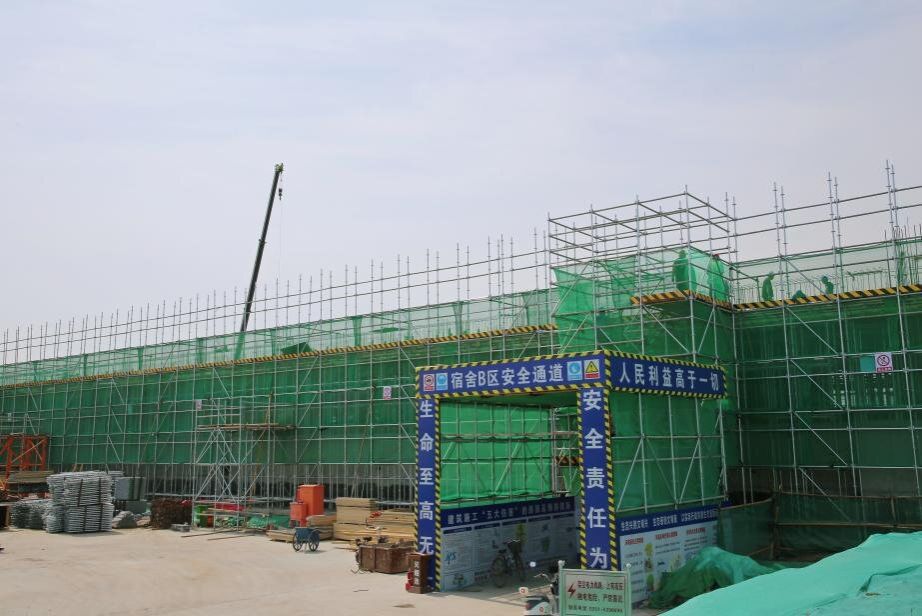

学生宿舍B区B4楼、B5楼一层顶板钢筋绑扎。



学生宿舍C区C1楼、C5楼四层梁、顶板钢筋绑扎;C3楼三层混凝土浇筑;C6楼三层顶板钢筋绑扎。



(二)高压线迁改施工推进情况

新校区一期建设工程场地内原有35KV赵家堡线、10KV垣跃线及10KV录树线警校支线3条高压电力线路,严重影响着一期工程部分楼座的施工进度。该项工作自2月份启动至今,遇到了重重困难,赤新生副院长带领新校区建设办公室成员逢山开路、遇水架桥,多次与太原市供电公司、清徐县政府及相关单位沟通协调,目前已完成高压线迁改设计工作,正在进行高压线迁改施工,预计6月中旬完成迁改工作,所涉及到未能正常施工的楼座将于11月初正式投用。

五、共绘学院蓝图新篇章缔造优美校园新风貌

新校区景观规划项目于2024年3月底正式启动,自启动以来,学院党委高度重视、提前谋划、及早部署,对标全国一流校园景观,于4月9日、4月11日、4月26日先后召开了3次专题会议研讨,数次修改完善方案,并于2024年4月28日提交至第三届第二次教职工代表大会审议。目前,新校区一期景观方案正在深化设计。

新校区景观规划确立“明堂辟雍•天圆地方”的整体定位,设计形成“山西大院•高雅灵动”的组团结构,从山西大院寻求灵感,营造高雅灵动的院落式交往空间,突出环境育人理念,彰显学院“知行合一、以文脉为韵、秩序理性、厚德博学”的校园品味与风格。

新校区景观空间结构形成“一核二轴八组团”的规划空间结构,营造“学术发展纵轴与生态文化横轴”交相辉映的校园空间序列。一核指“中央图书馆教学区”,由纵向的学术发展轴与横向的生态文化轴相交而成,人文底蕴与山水环境相映生辉,统领整体校园空间序列。二轴指南北向“学术发展轴”和东西向“生态文化轴”。同时,景观方案围绕设计理念构建了十广场、十景点、十庭院、十舍苑等一系列体现校训与工匠文化及太原地域特色的景观节点。方案结合一期规划现状,形成了人车分流,主次分明的交通规划结构。

新校区景观方案充分结合了学院的文化特色和治学理念,从功能优化打造活力校园、景观美化缔造优美风貌、智慧管理提升校园品质、环保节能实现可持续发展等方面多维度的营造绿色优美的校园环境。学院将始终坚持全方位高质量整体设计、分阶段高品质实施,以主人翁姿态精益求精、集思广益的精神问计于师生、问需于师生,打造具有职业教育特色的高雅绿色、朝气蓬勃和健康积极向上的大学校园景观。

供图:新校区建设办公室     供文:新校区建设办公室     编辑:胡慧楠     审核:张蔚钦
