欢迎访问新葡的京集团4321!

山职要闻

学院首页 > 山职要闻 > 正文

学院新校区建设工作简报 (第6期)

发布时间:2024-10-31阅读数:

新葡的京集团4321新校区建设

工 作 简 报6

(新校区建设办公室 2024年9月—10月)


新学年新气象。在全体参建单位的共同努力下,新葡京官网新校区一期建设项目正按计划有序推进。目前,各单体建筑已全部封顶,新校区一期建设项目已初具规模。现将9、10月份施工进度简报如下:

一、省教育厅马骏厅长视察新葡京官网新校区

10月11日,省委教育工作领导小组办公室主任,省委教育工作委员会书记,省教育厅党组书记、厅长马骏来到新葡京官网新校区建设工地,察看工程建设进展情况,听取建设项目介绍。教育厅财务处翟文勇处长、职业教育与成人教育处韩瑞勇处长随行,学院党委书记雷承锋,党委委员、副院长赤新生陪同视察。

马骏一行深入新葡京官网新校区建设工地,视察教学楼、产教融合实训楼、食堂等建设进展,强调确保工程进度、质量和安全管理。他详细听取了新校区总体设计规划、用地手续、工程项目推进情况,以及一期工程施工、监理、审计单位的工作汇报。目前,一期项目15个单体工程主体已封顶,二次结构和外立面装饰基本完成,室内装饰装修及基础设施施工正加紧进行。马骏对学院党委在新校区建设中取得的突破和成绩给予肯定,感谢各方支持,并对学院未来发展提出明确要求。

他指出,习近平总书记在全国教育大会上站在党和国家事业发展全局的战略高度,深刻阐释了教育强国建设的科学内涵和基本路径,系统部署了全面推进教育强国建设的战略任务和重大举措。学院党委应深刻领悟习近平总书记关于教育强国建设的重要论述,聚焦山西推动现代职业教育高质量发展的决策部署,把握高职教育发展机遇,乘势而上。

他强调,新校区工程是百年大计,始终坚持质量为先,同参建各方共同努力,确保工程质量、安全和进度,打造精品工程。同时,学院党委要认真履行党风廉政建设主体责任,确保新校区建设过程规范、廉洁。要始终坚持底线思维,统筹好新校区建设与学院办学关键能力提升、总体设计规划和分期推进实施、资金筹措和事业发展保障投入的关系。

他强调,学院应始终坚持“硬件”和“软件”两手抓,将新校区建设与“新双高”申报建设同谋划、同部署、同推进,全面提升办学水平。他表示省教育厅将一如既往地支持新葡的京集团4321的建设发展,并希望学院发挥“双高校”的示范引领作用,培养更多高素质技术技能人才。

学院党委书记雷承锋对省委省政府,省委教育工委、省教育厅及社会各界长期以来给予学院的高度重视、亲切关怀和大力支持表示衷心感谢。他表示将不辜负期望,团结带领全院师生确保新校区建设按计划推进,奋力实现学院建设高水平职业院校的战略目标和“三个一工程”建设目标。

二、党委书记雷承锋多次视察新校区一期工程项目建设工作

9月11日至12日,学院党委书记雷承锋率队考察新校区一期工程外立面装饰施工工作,党委委员、副院长赤新生,党委委员、宣传统战部部长兼党政办公室主任宋海宏,新校区总设计师冒亚龙及各参建单位代表陪同考察。雷承锋一行检查了食堂、学生公寓及产教楼的外立面装饰样板工程,听取了施工及设计单位的汇报。雷承锋强调,新校区建设对于推进新葡京官网高质量发展意义十分重大,他要求各参建单位要进一步提高思想认识、强化质量管控、加强组织保障确保施工安全,并对外立面设计、选材及施工工作提出具体要求。

9月14日上午,党委书记雷承锋率队慰问新校区中秋期间依然坚守岗位的建设者,对他们的敬业精神给予高度评价并送上节日祝福。他鼓励各参建单位继续保持团结协作的精神,为学院高质量发展贡献力量。雷承锋还实地查看了围墙施工现场,对围墙施工提出严格要求,确保围墙安全、美观且高质量完成。

9月20日上午,学院党委书记雷承锋率队调研新校区一期工程,重点查看了产教融合实训楼、学生宿舍等施工现场,详细询问了工程进展,并提出具体要求。雷承锋表示,新校区建设已取得阶段性成果,得益于省委、省政府、省教育厅及地方各级政府的大力支持。他提出三点要求:提高政治站位、科学推进施工、确保安全质量。

10月3日上午,党委书记雷承锋前往新葡京官网新校区施工现场,亲切慰问了国庆期间仍然坚守岗位的新葡京官网驻场人员,转达了学院党委对他们的节日问候,并致以最诚挚的谢意。此行雷承锋深入施工一线,全面检查工程进展。他走访各标段,考察产教融合实训楼、学生宿舍装修细节与外立面施工,他指出,要强化安全管理、注重施工细节、严把质量监管。

10月12日下午,学院党委书记雷承锋前往新校区一期工程建设项目,进行实地调研并指导工作。雷承锋察看了外立面施工工艺、操场及室外管网施工进度,并深入宿舍样板间查看了学生宿舍床的质量与样式。他强调,新校区建设是学院发展的关键一招,关系到学院的长远规划和未来发展,要求所有参建单位要统一思想、协调配合、积极推进,确保在冬季来临前完成既定总目标。同时,他对正在进行的装饰工程提出了三点具体要求:确保施工安全、保证工程质量、按计划提质加速。

10月23日上午,党委书记雷承锋实地视察新校区一期工程建设进度。他指出,新校区建设任务艰巨,在加速建设进程中,要求确保施工安全和质量。他强调了风雨操场施工和建筑外立面美观的重要性,要求结合校园文化,严格把控施工工艺和材质,为师生提供安全舒适的学习与生活环境。在学生宿舍样板间,他提出进一步优化房间格局、提升装饰品味等意见,强调创建温馨安全的居住环境,为服务学生成长成才提供基础设施保障。

组织召开系列会议,统筹推进项目建设。

为加快推进项目建设,新校区建设办组织召开了以下会议:

(一)工程例会

新校区建设办公室于9月26日在施工现场召开了第十三次工程例会,会议由党委委员、副院长赤新生主持。会议详细讨论了楼座内部装修、外立面施工、操场看台施工等事项,并做了具体安排部署。



(二)召开多次专项会议

1、项目协调会

(1)9月1日于第二标段会议室召开项目协调会,新校办全体成员及施工单位项目相关负责人参会,会议由党委委员、副院长赤新生主持。会议对完善建设资料、操场的变更方案楼座门厅设计图纸及室外管网施工情况、水电气暖落实情况进行了讨论与协调。

(2)10月22日于第一标段会议室召开开闭所图纸问题交流会,新校办成员及施工单位、设计院项目相关负责人参会。

2、内部推进会:新校办分别于9月11日、14日、18日、27日在新校区建设办公室召开了第12次至15次内部推进会议,会议党委委员、副院长由赤新生主持。会议主要针对建设过程管控、建设资金支出进度、下一阶段建设安排等事项进行了讨论。

(三)专家论证会

9月22日下午,于坞城校区二层会议室召开新校区一期工程运动场工程做法优化专家论证会。



三、全面协调建设力量确保项目高质量推进。

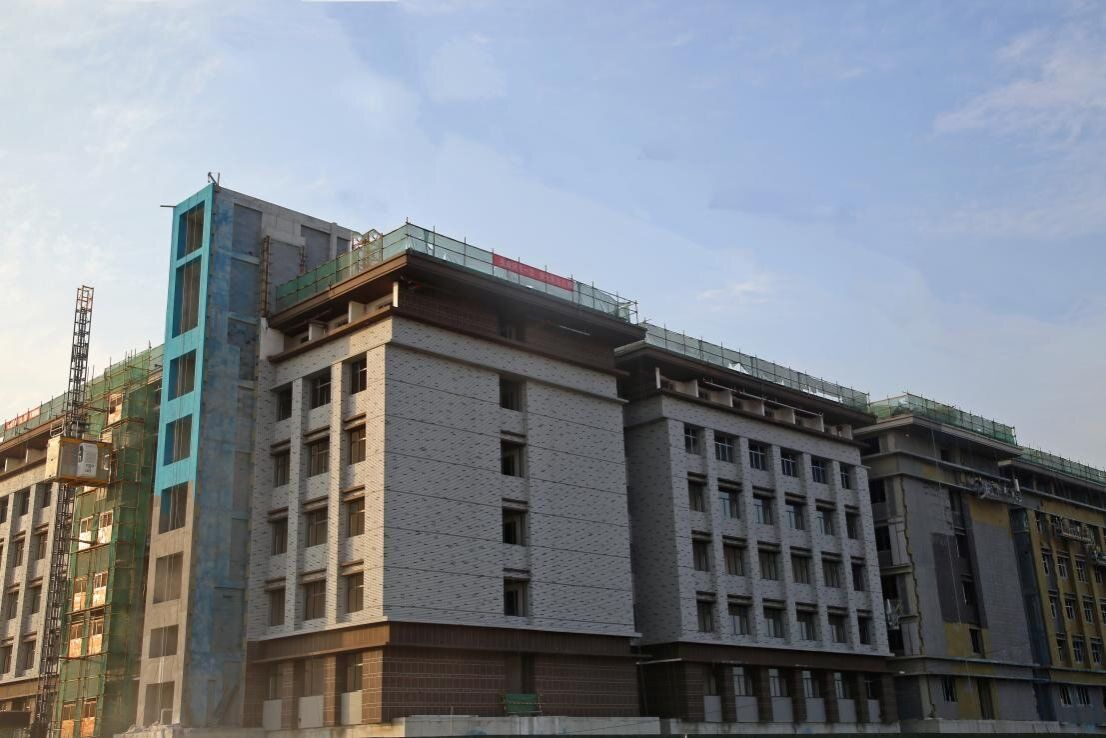

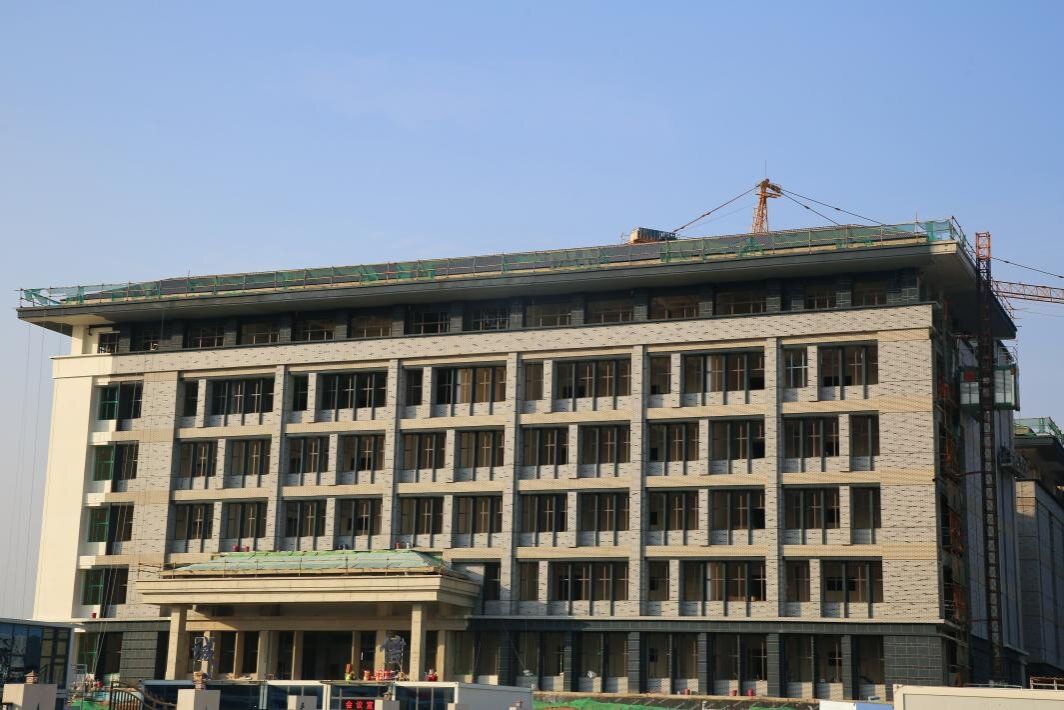

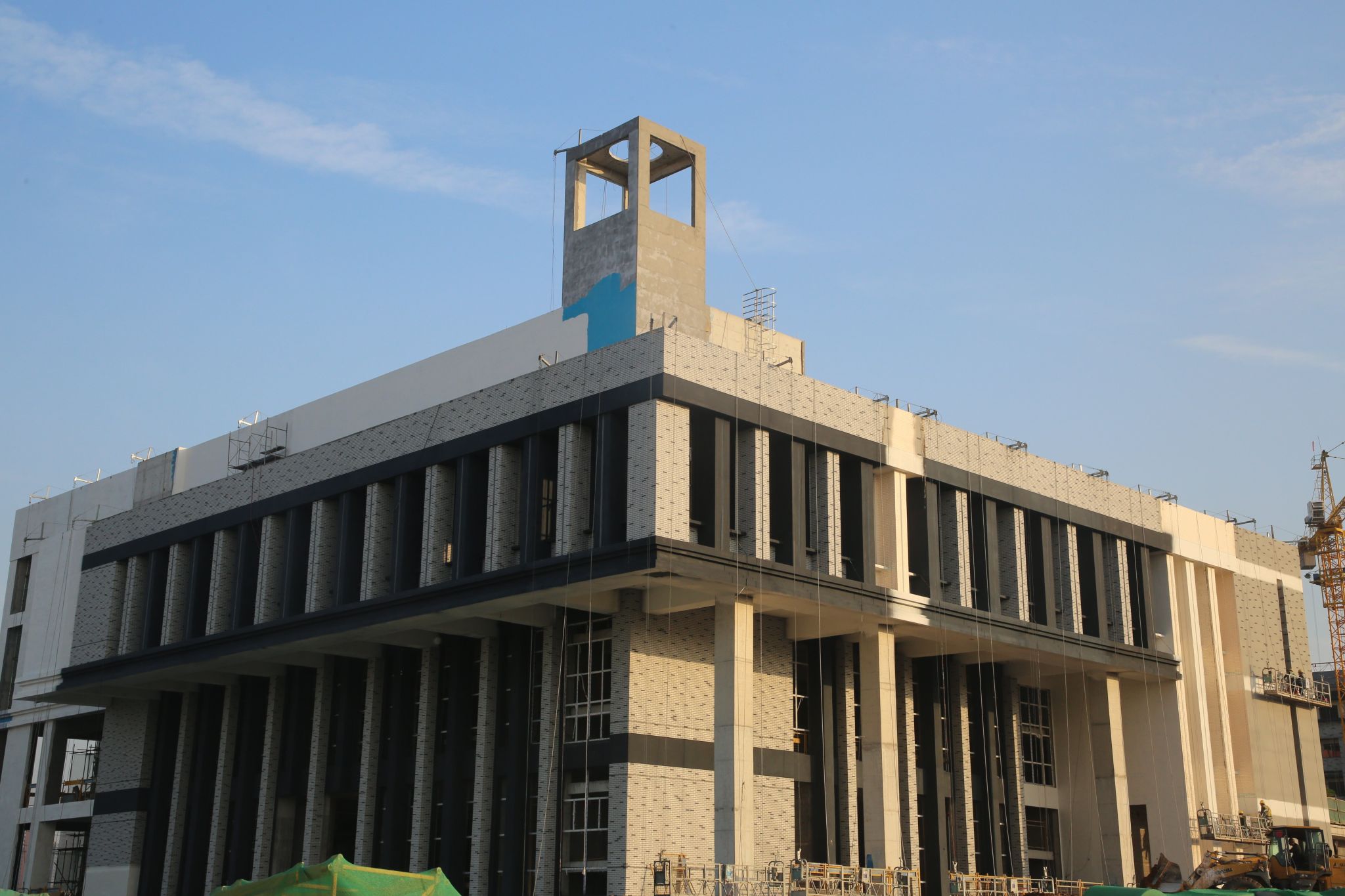

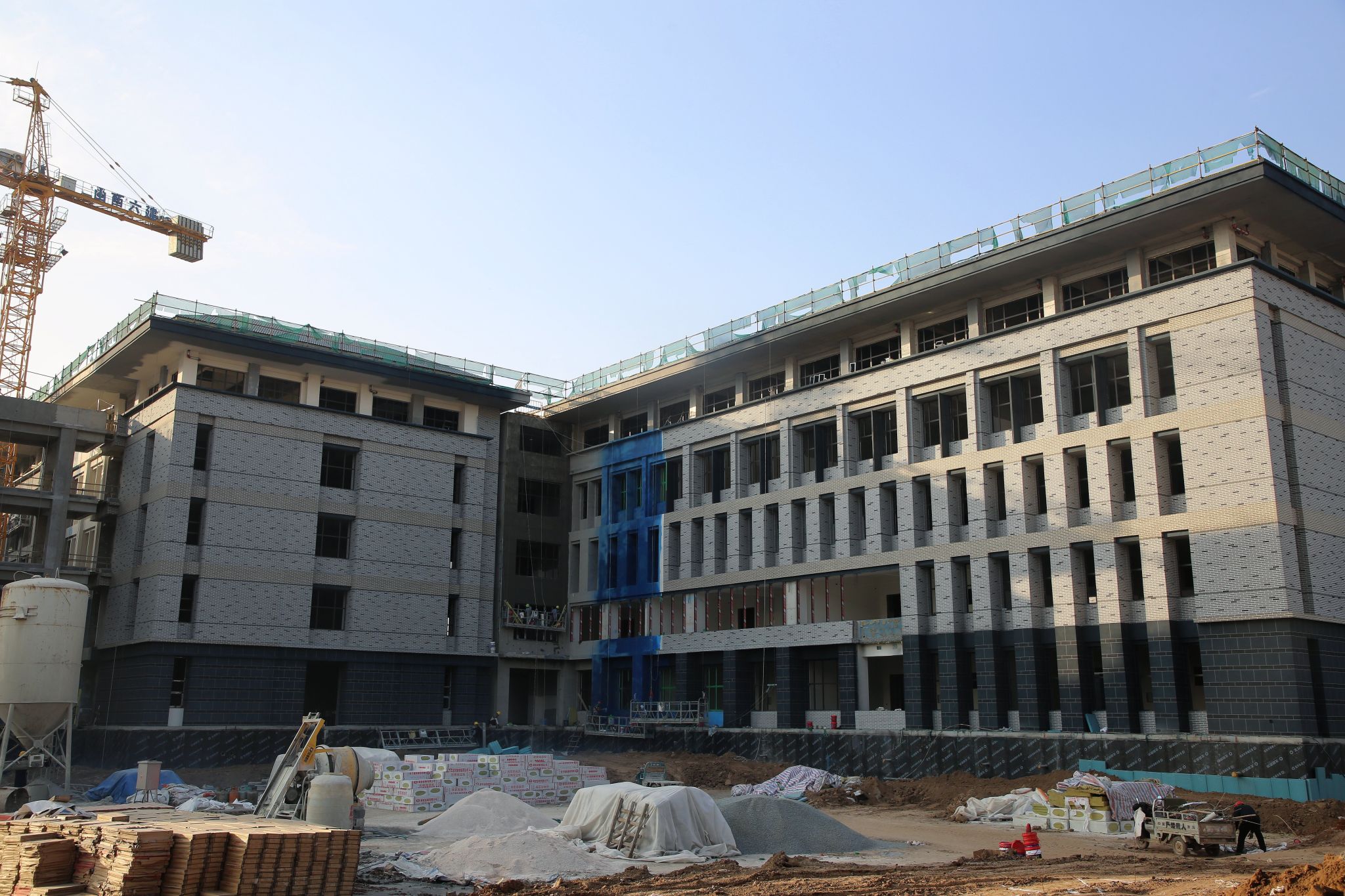

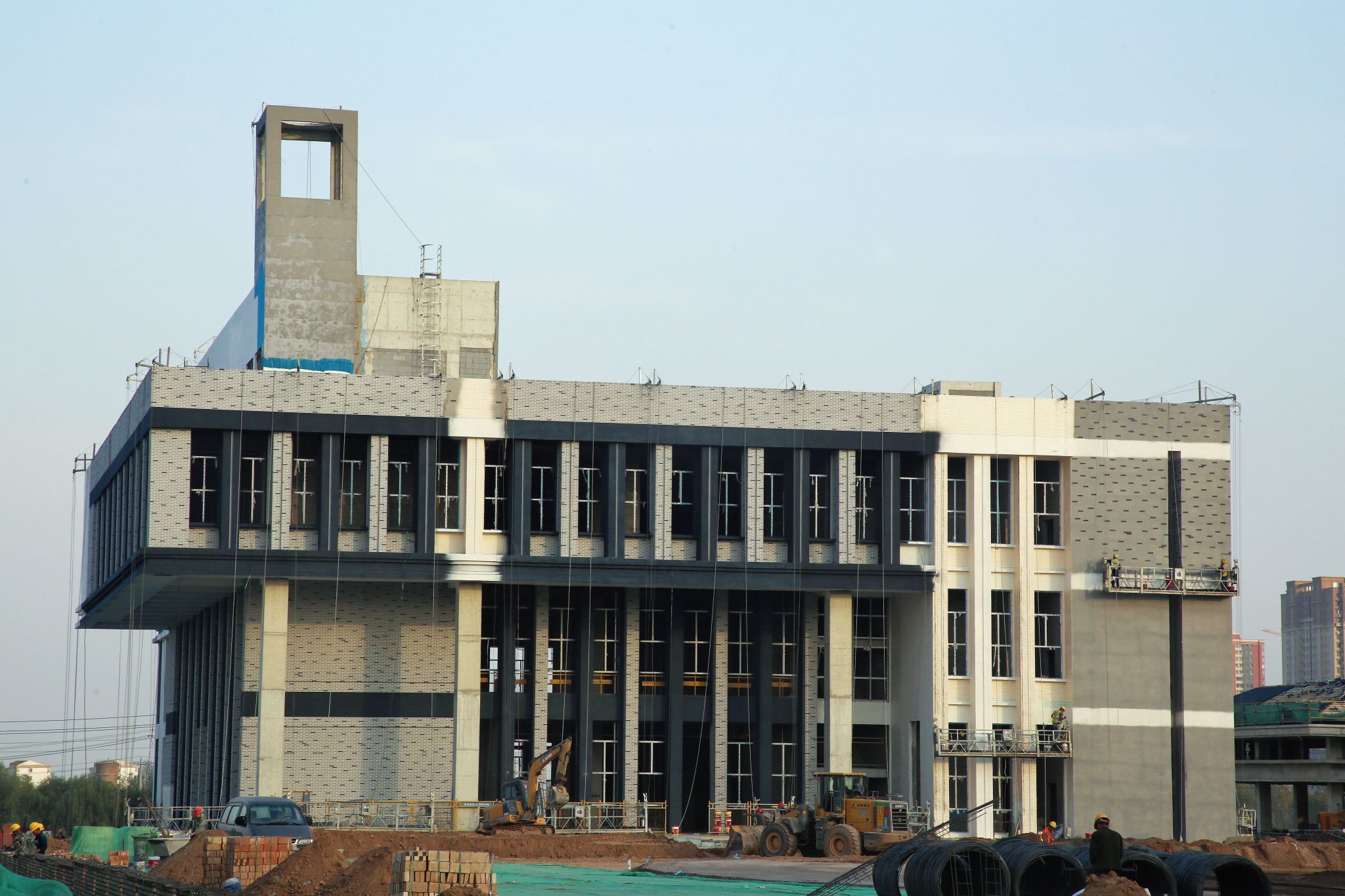

(一)各单体施工推进情况

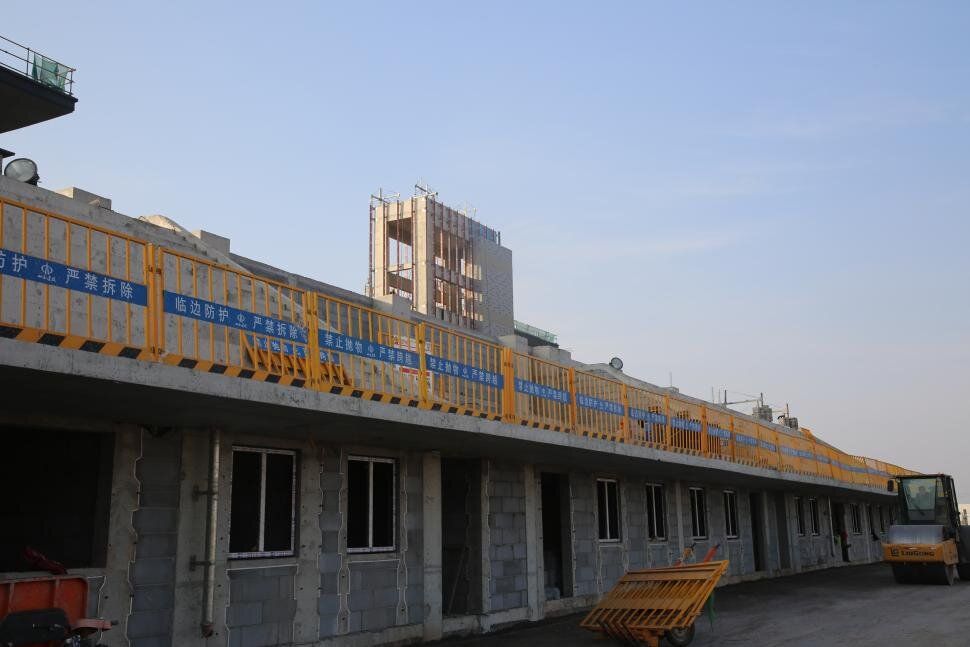

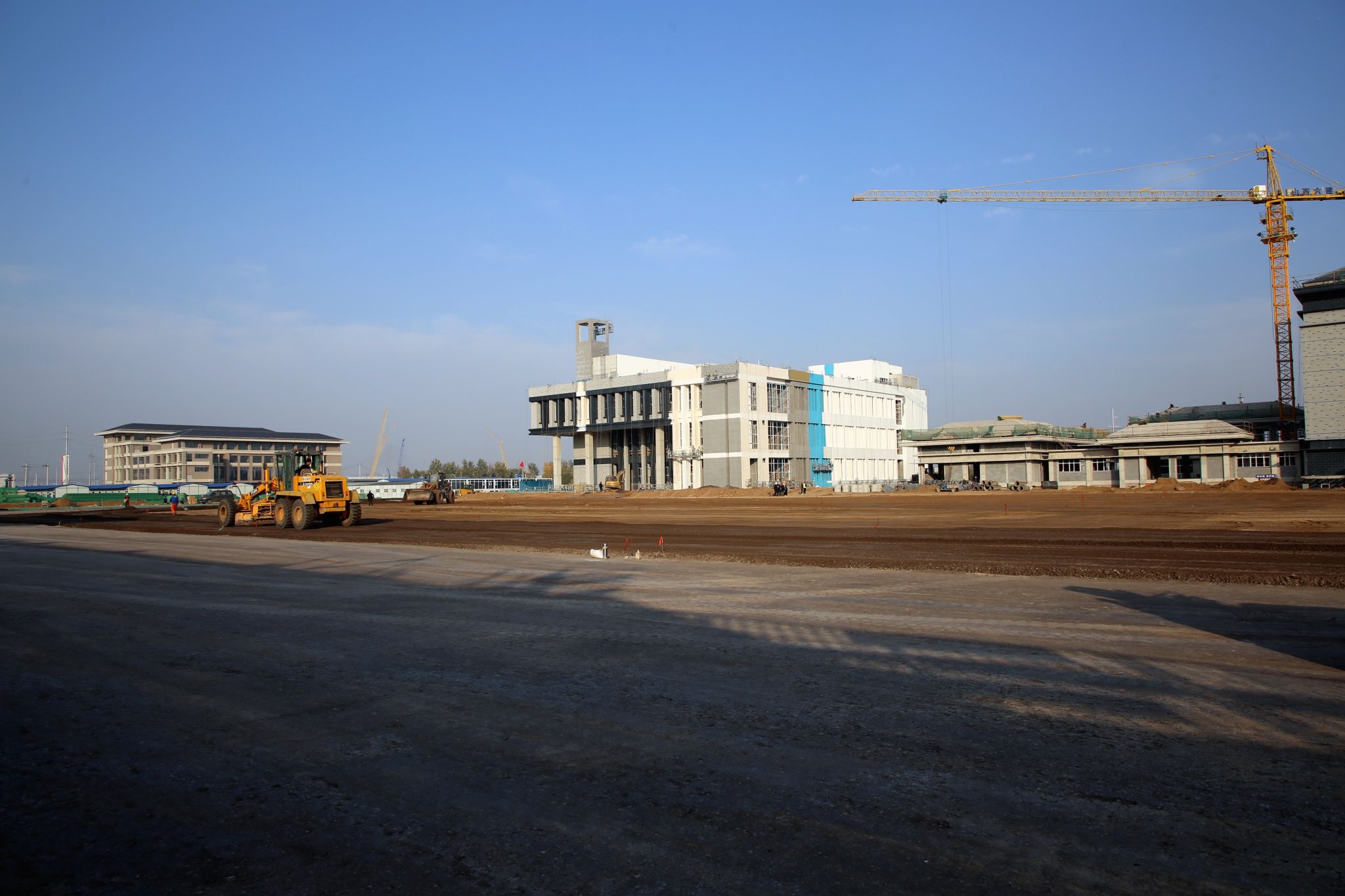

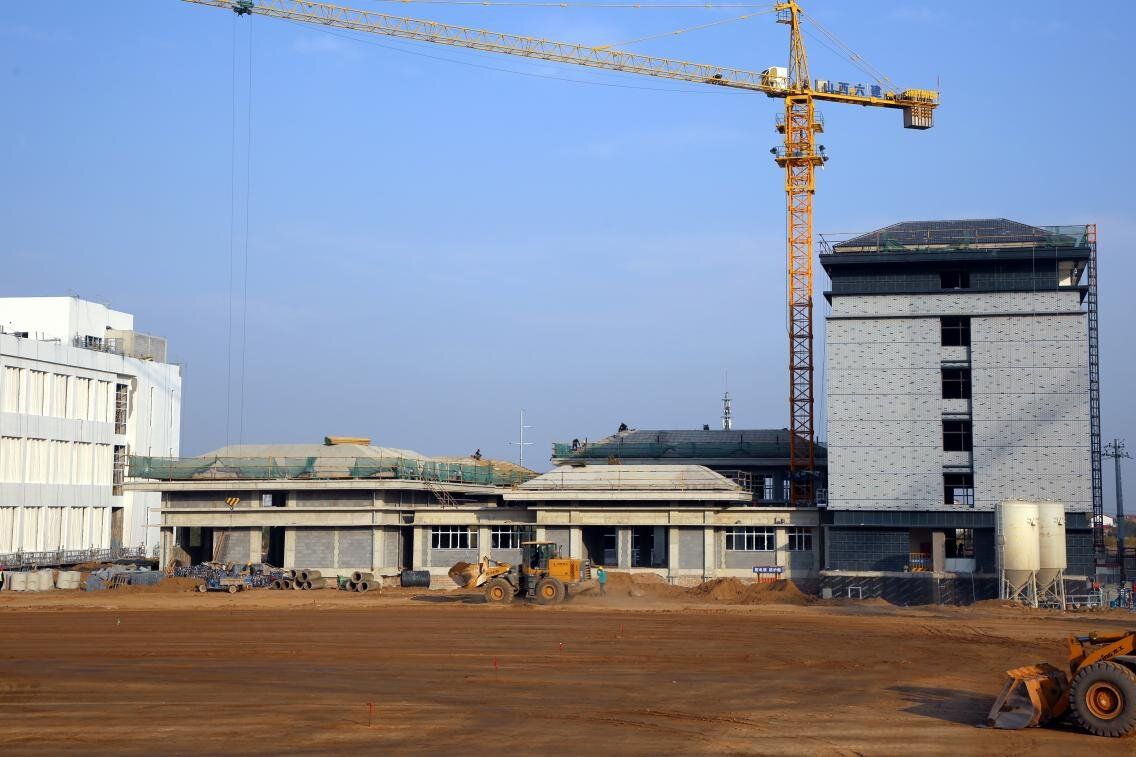

截至10月28日,操场南素土分层、夯实,围栏砌筑,铺水稳。

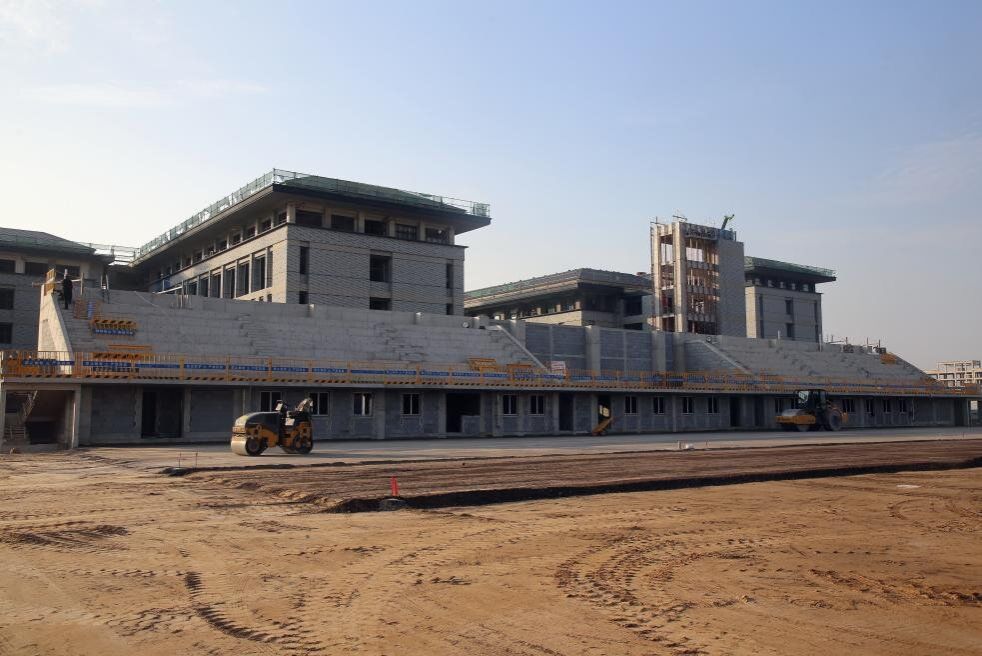

看台二次结构收尾,装窗框,主席台屋面做防水;外墙吊篮搭设,室外楼梯下回填打夯。




食堂外墙真石漆施工工作。

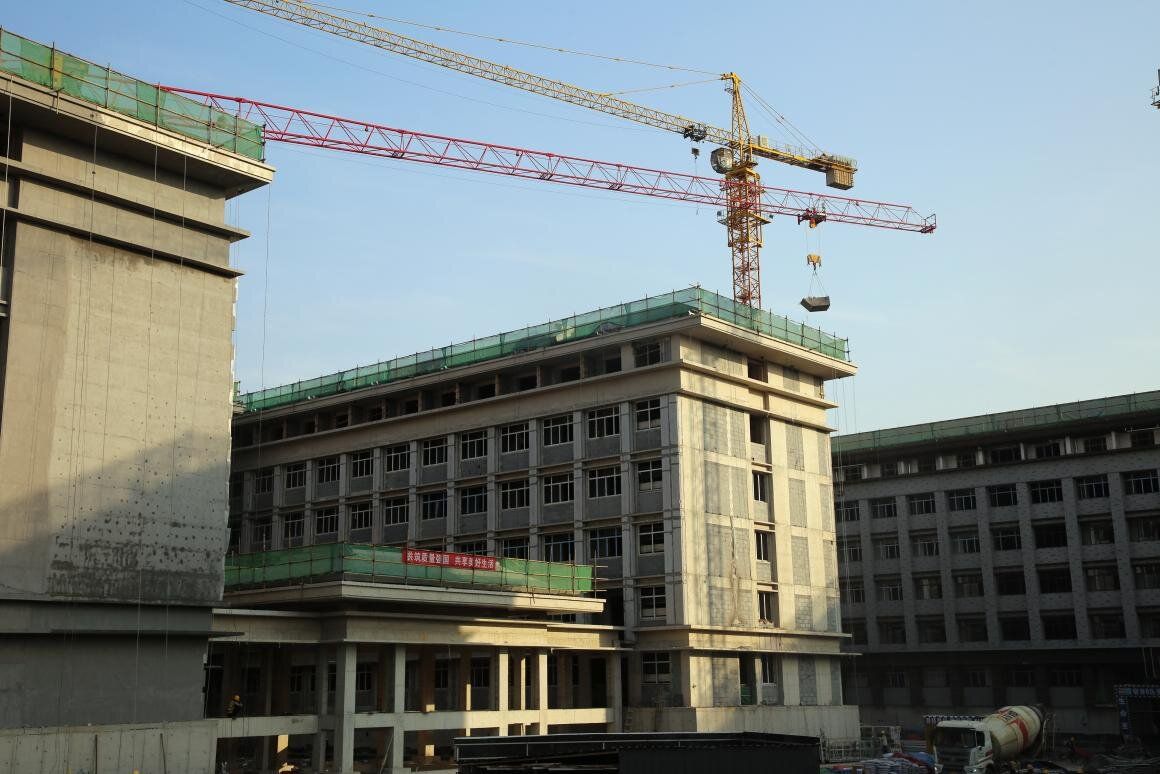

产教融合实训楼A1#楼真石漆施工、屋面分割条施工。




A2-1#楼连廊、外墙真石漆施工,内墙刮白,屋面分割条施工。



A3-2#楼一层水磨石地面铜条施工,五层水磨石地面填料施工,外墙保温层、真石漆施工,平屋面防水卷材施工;A3-3#楼楼梯间水磨石地面清理,外墙保温层、真石漆施工,五层内墙刮白。

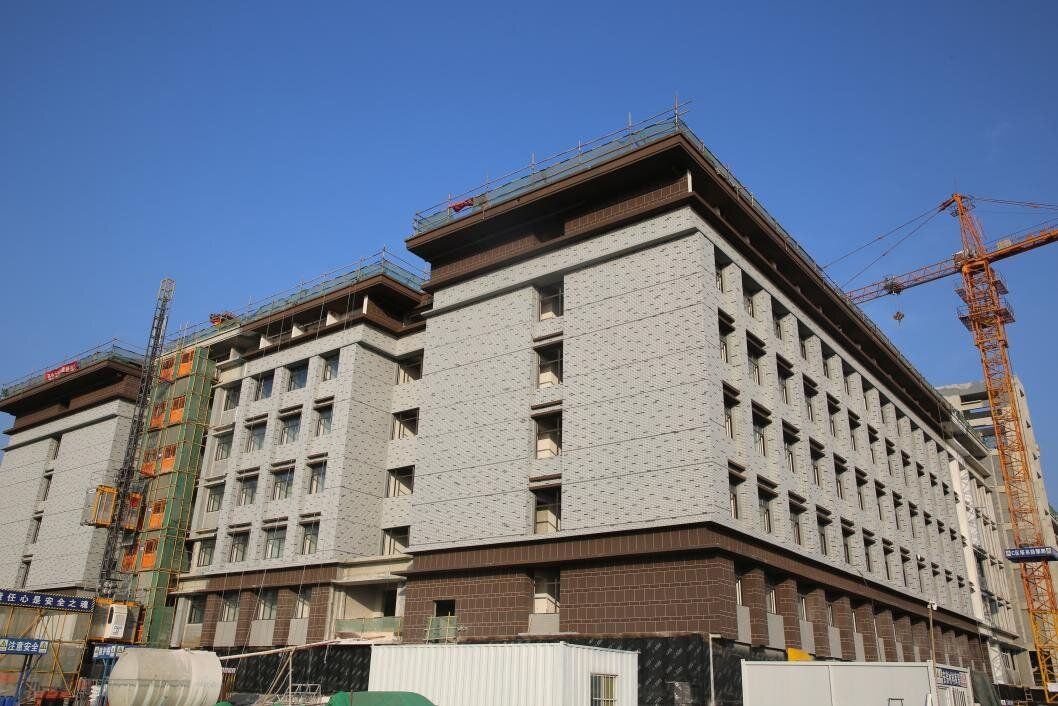

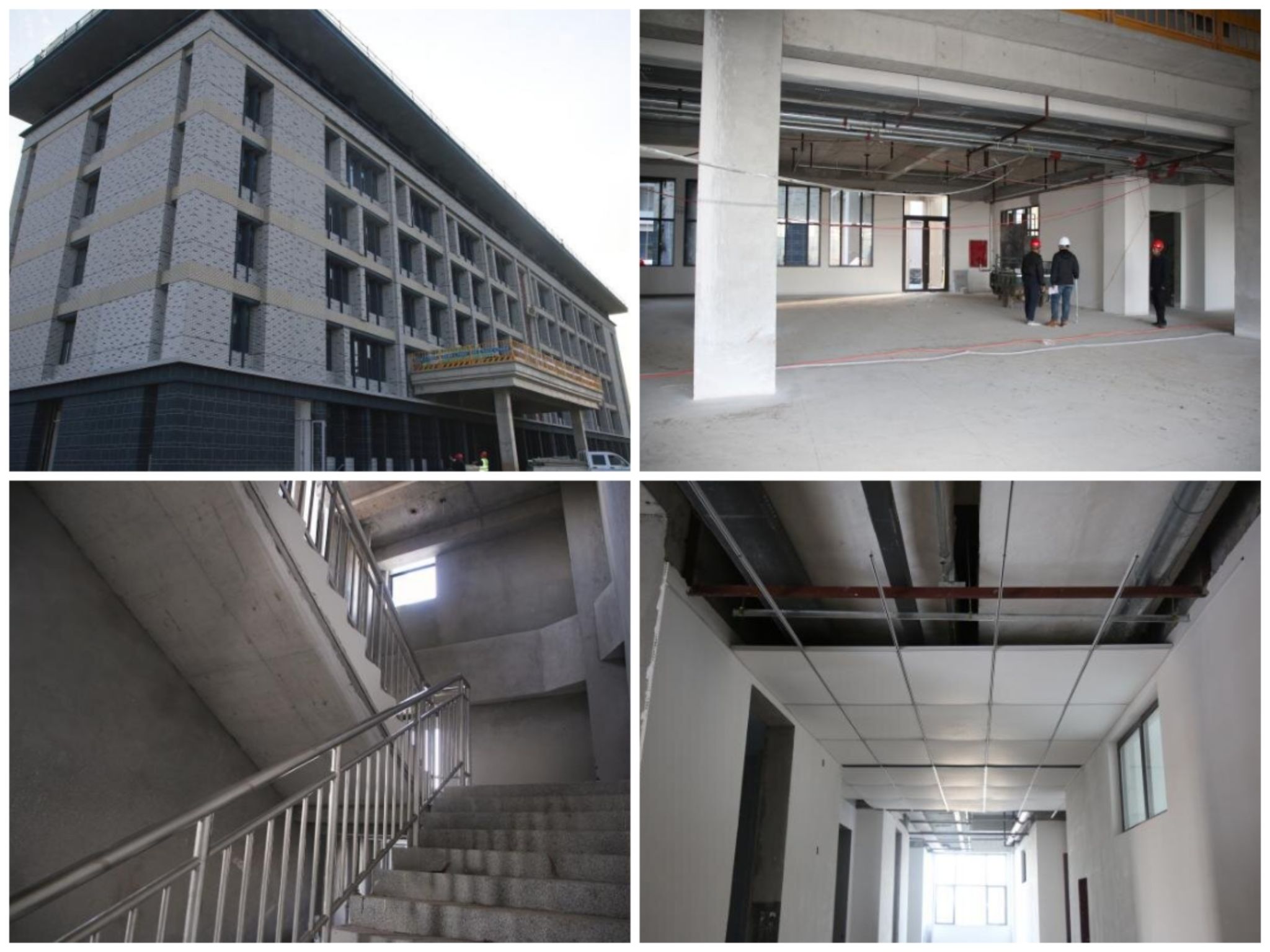

A4-2#楼外墙真石漆打底、贴分隔条,一层水磨石地面打磨,三、四、五、六层卫生间贴砖,五、六层内墙刮白,连廊隔震缝角钢安装(已完)。

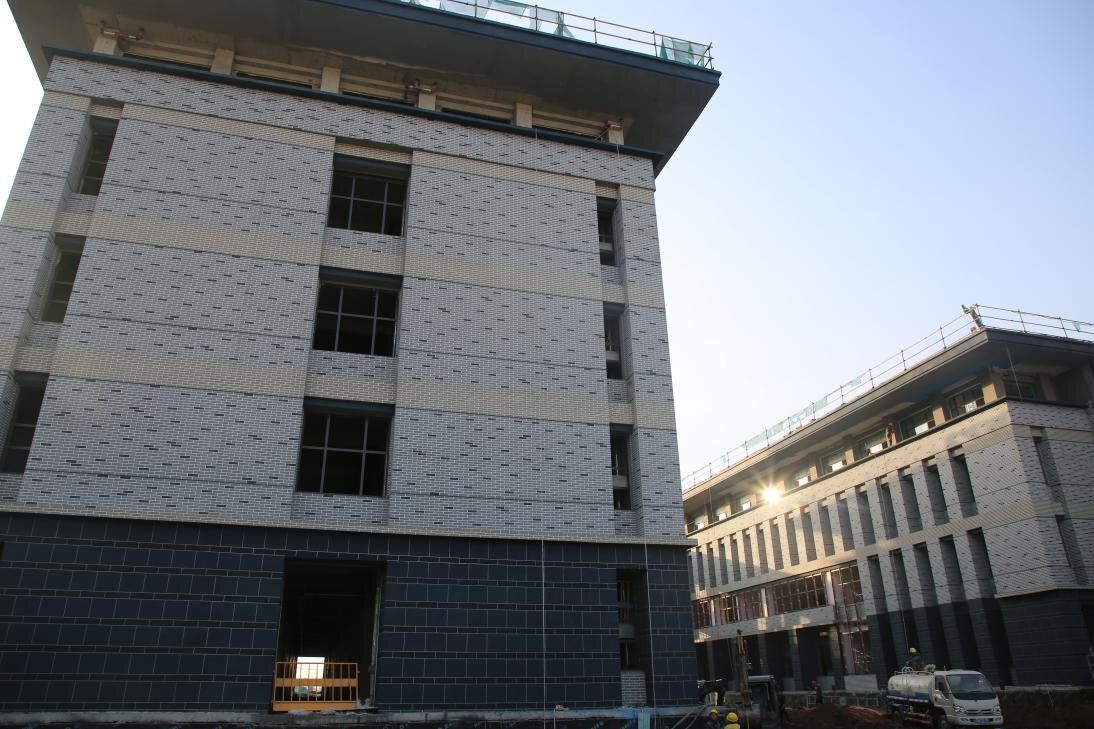

学生浴室二层抹灰,斜屋面龙骨安装;锅炉房地面钢筋支模板,斜屋面挂瓦。

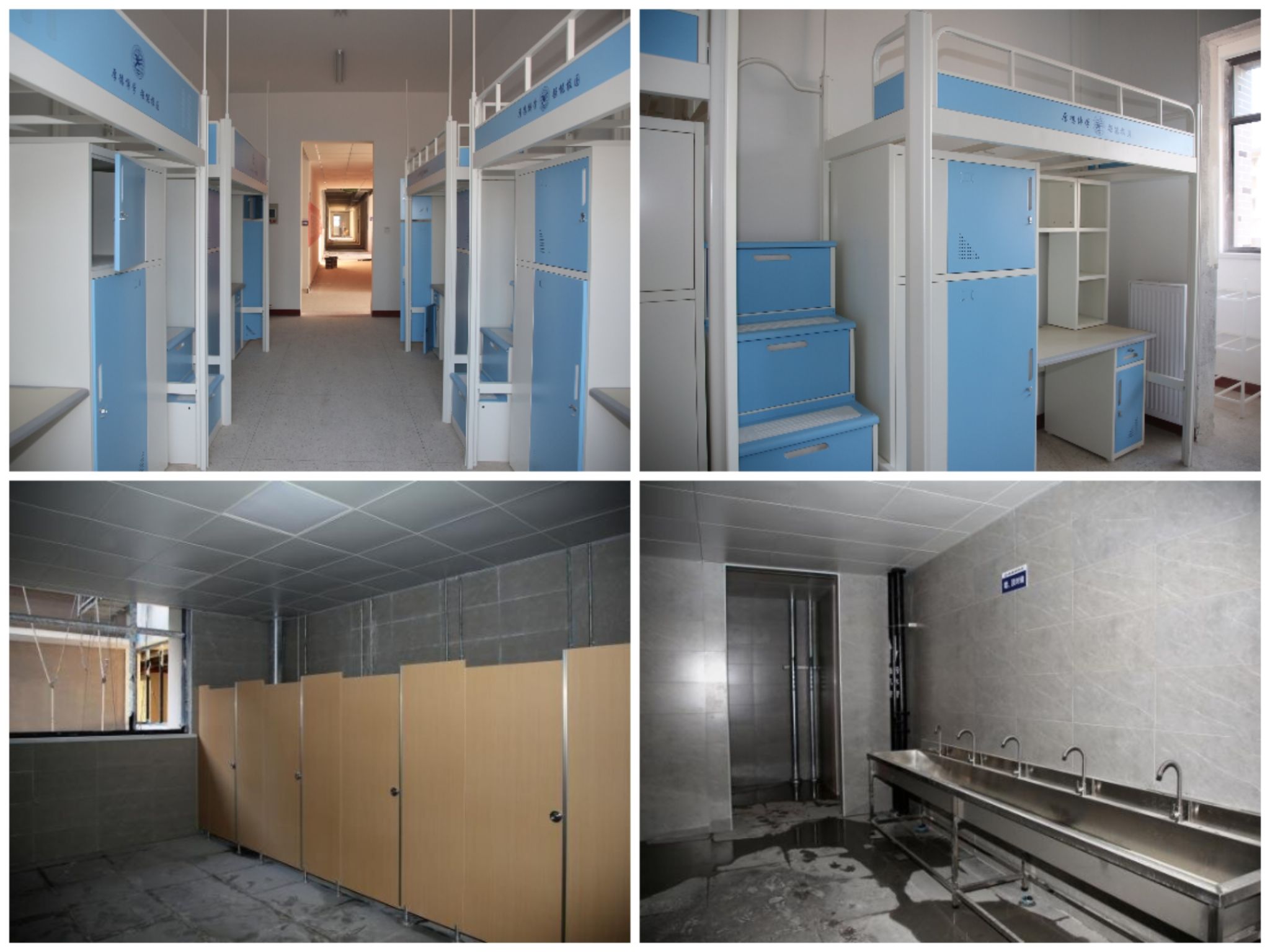

学生宿舍A区宿舍楼斜屋面挂瓦,外墙真石漆施工,六层水磨石地面打磨,楼梯间刮白。

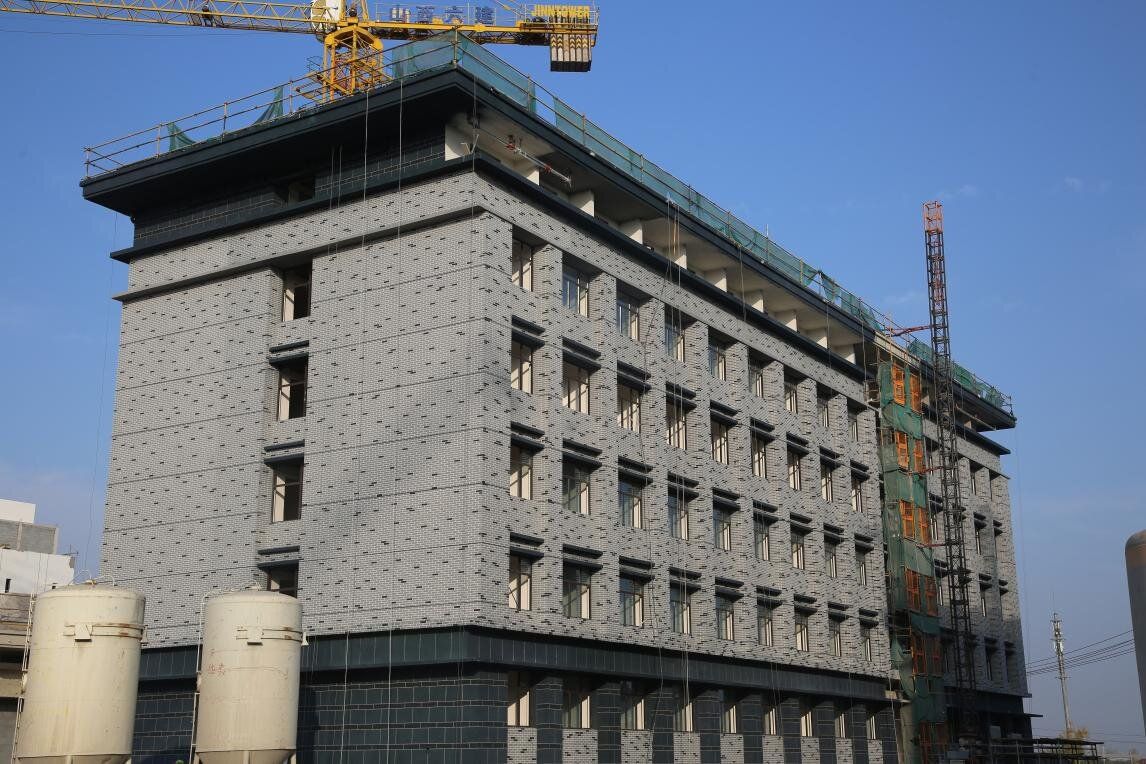

学生宿舍B区B1#楼、B2#楼、B3#楼二次结构屋面砌砖,二次结构六层造柱浇筑,二层水磨石地面施工,四层抹灰施工,五层窗框安装,平屋面防水施工,外墙保温施工;B4#楼、B5#楼楼梯间水磨石打磨,外墙真石漆施工。

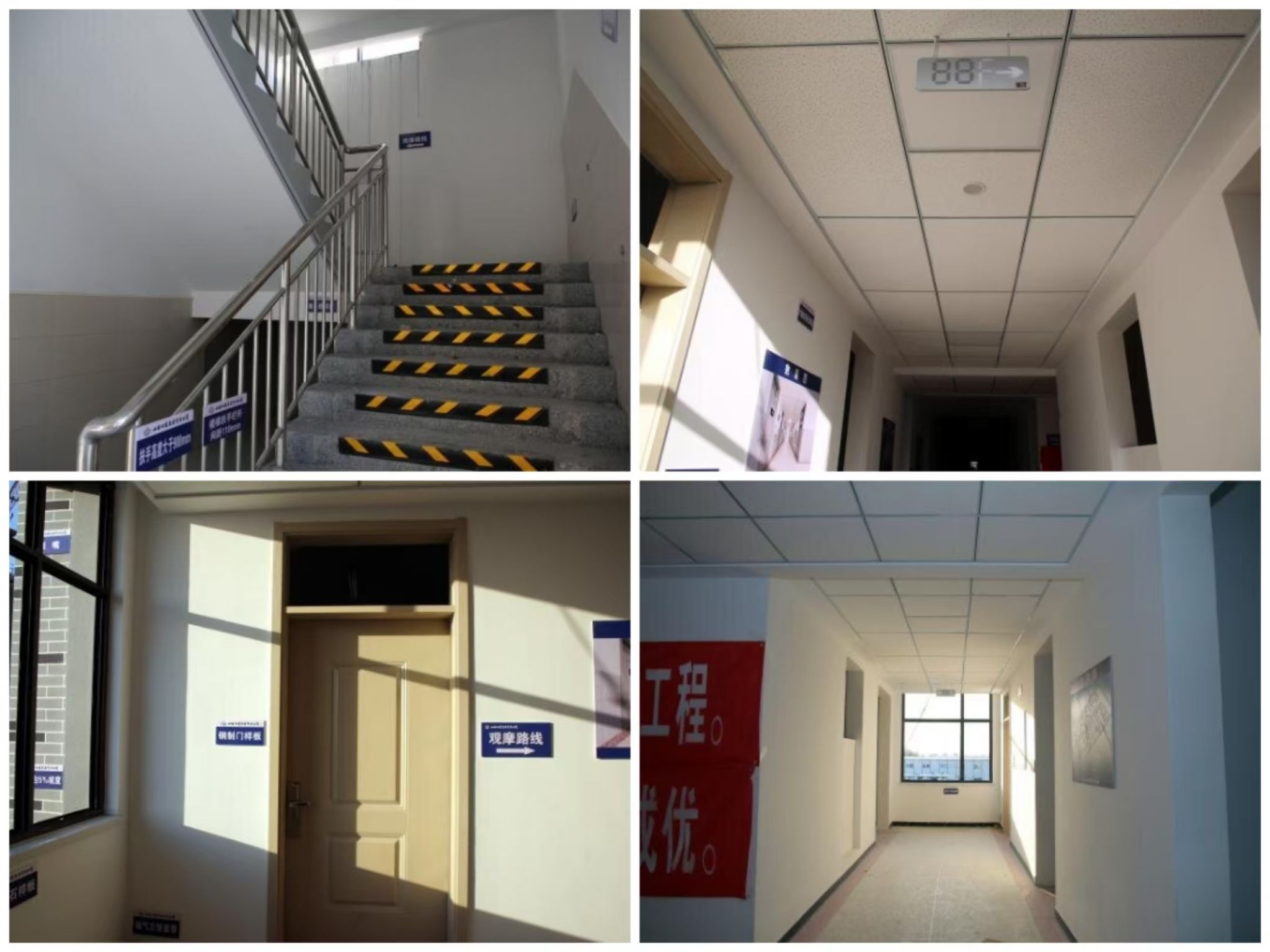

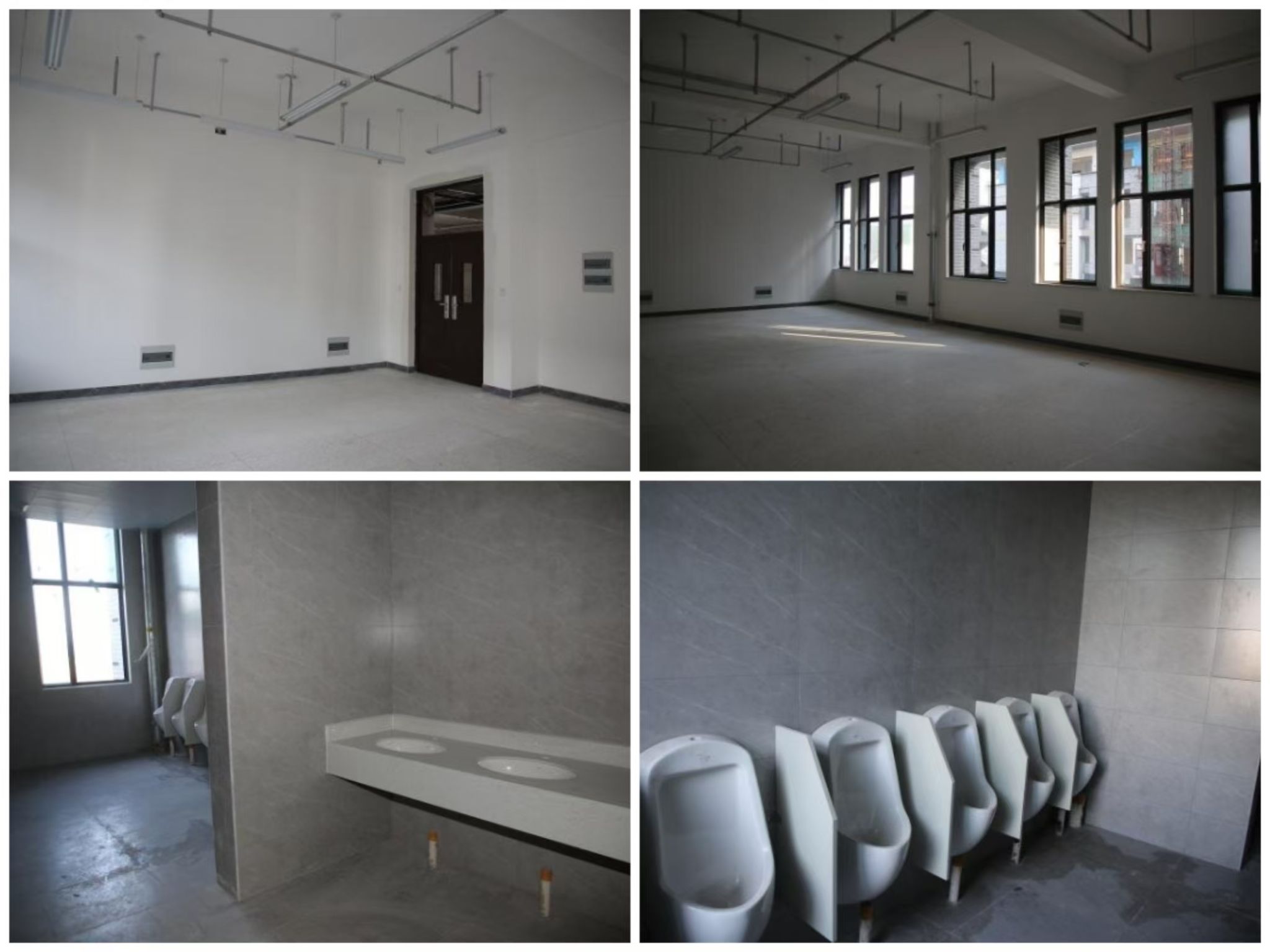

学生宿舍C区C1#楼、C3#楼、C5#楼一至五层室内刮白(打磨),六层室内二次刮白,楼梯间楼梯栏杆安装,隔震层外墙防水施工,卫生间贴砖;C2#楼、C4#楼、C7#楼二次结构六层构造柱浇筑,二次结构六层砌砖,平屋面防水施工,斜屋面挂瓦,二层水磨石地面施工,三层抹灰施工,六层室内ALC板安装,外架拆除完成,外墙施工。





供图:新校区建设办公室     供文:新校区建设办公室     编辑:胡慧楠     审核:张蔚钦
